CTC Castelnau de Médoc

Travaux

Construction du 100m

23/03/2024

Construction du 100m

Les photos accessibles par le lien ci-dessous seront actalisées au fil du temps.

-Les premiers arbres avaient été abattus au fond du terrain en 2019 pour permettre l'accès des camions pour faire la butte.

- d'autres arbres ont été abattus  en septembre 2021 pour permettre l'installation des murs. il a fallu trouver le bon passage pour garder un maximum de largeur tout en évitant les souches.

- Le mur aurait dû être monté en novembre 2021 mais l'entreprise sélectionnée a fait défaut. Il a donc fallu sélectionner une autre entreprise.



- 24/06/2022 : la base des murs est faite de chaque côté et les plaques commencent à être posées jusqu'à 2,50 mètres de hauteur.



-  28/06/2022 : les murs sont teminés de chaque côté. Beau travail de l'entreprise Aquitaine Clôture !



- 23/07/2022 : matinée de travail avec une quinzaine de courageux, bien aidé par Jean-Noël avec sa pelle et son camion !

Le fossé à l'entrée du 100m a été comblé et une grosse souche arrachée pour faciliter les passage des véhicules.

Le grillage et les poteaux qui longeaient la butte du 50m ont été retirés et évacués ainsi que les arbres et arbustes qui avaient poussés sur cette butte.

Environ 80 pneus ont été installés sur des piquets de 2.50m pour retenir la terre en continuité du mur pour finir la butte du 100m du côté droit. Il faudra encore une journée pour finir de recharger la butte et terminer le nettoyage de la butte latérale, côté 50m.
2 algécos de 6mX3m ont été achetés pour faire le pas de tir, il faut maintenant faire les plots pour les poser.



- 08/09/2022 : Après une préparation de 10 coffrages la veille et le marquage des emplacements, les plots en béton sont coulés pour accueillir les 2 Algécos du pas de tir (voir photos) . Une dernière brouette de béton pour tenir 4 poteaux qui forment une barrière entre le mur du 100m et le club-house.



- 19/09/2022 : Les 2 Algécos sont arrivés en convoi exceptionnel car 3m de large, camion + remorque.
Passage difficile par le portail latéral côté modélisme mais super chauffeur ...
Les plots étaient bien positionnés et les 2 Algécos ont trouvé leur place.
Il n'y a plus qu'à les transformer en pas de tir !

A suivre...



  • 20/03/2023 : Reprise des travaux après l'hiver où seulement quelques cloisons ont été déplacées.
    fabrication de 3 plots béton pour soutenir l'auvent de 2m x 11m qui viendra devant le pas de tir.
  • 15/04/2023 : pose de l'armature de l'auvent sur les 3 plots
  • 21-22/04/2023 : pose des "liteaux" métalliques, peinture
  • 28/04/2023 : pose d'un renfort sous le "liteau" central
  • 04/05/2023 : pose des toles Bacacier et de la faitière
  • 17/05/2023 : élimination des souches par rognage (vidéo...)
  • 25/05/2023 : pose d'une prise et "nettoyage" des câbles existants
  • 02/06/2023 : déplacement de cloisons et découpe des cloisons côté cibles
  • 09/06/2023 : pose de la porte
  • 21/06/2023 : pose du plexiglas sur la toiture et des cornières de la porte.

             Pas de tir 100m hors d'eau

  • 11/07/2023 : pose du plancher en OSB
  • 19/07/2023 : pose montant porte côté cibles et coté mur
  • 27/07/2023 : pose des supports de la partie fixe du pareballe
  • 04/08/2023 : achat des bastaings pour le pareballe et pose de la partie fixe
  • 08/08/2023 : fabrication des volets mobiles/pareballes
  • 09/08/2023 : identification des câbles électriques disponibles dans la toiture
  • 11/08/2023 : câblage des tableaux électriques et éclairage + tonte du 100m
  • 14/08/2023 : motorisation des volets mobiles / pare-balles (vidéo...)
  • 28/08/2023 : pose de l'ossature de la balustrade du ,100m
  • 29/08/2023 : remplissage de la balustrade avec les chutes d'OSB du sol (+ 1 plaque neuve)
  • 06/09/2023 : grand nettoyage au Karcher des Algécos (100m et club house) + mur du 50m
  • 09/09/2023 : nivelage du sol et réhausse de la butte du 100m avec un télescopique loué (vidéo)
  • 13/09/2023 : pose de la porte côté cibles
  • 14/03/2023 : début de la fabrication des tables de tir
  • 18/09/2023 : travaux d'étanchéité du toit (2 fuites)
  • 24/09/2023 : protection de l'OSB au sol avec de l'huile dure
  • 25/09/2023 : fin de la fabrication des tables et des plateaux
  • 26/09/2023 : fabrication d'un portique provisoire pour les cibles et habillage bois des poteaux de l'auvent
  • 27/09/2023 : montage des plateaux des tables et des tabourets
  • 28/09/2023 : coffrage montants métalliques à côté de la porte d'entrée

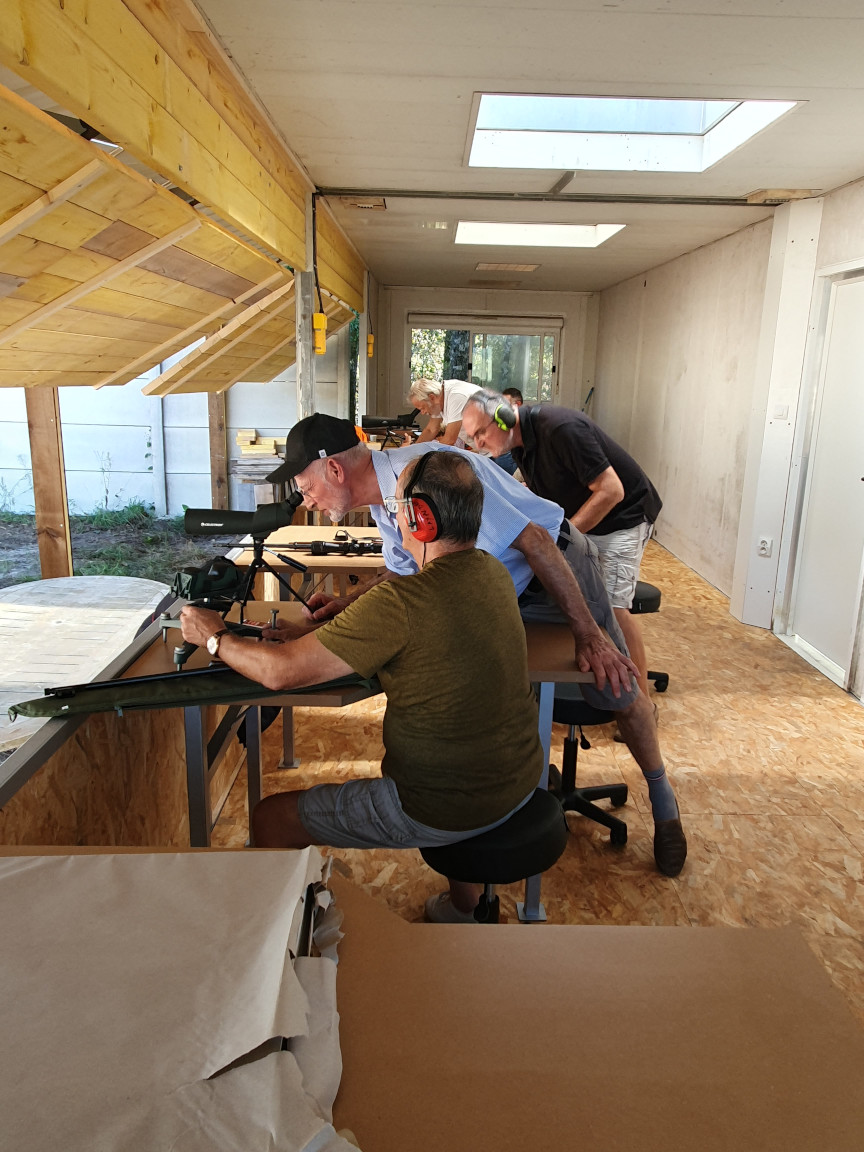

  • 30/09/2023 : PREMIERS TIRS AU 100m APRES L'AG

             Le 100m est opérationnel mais il reste des finitions

  • 24/10/2023 : fabrication de 7 porte-cibles pour le 100m (peintes en bleu)
  • 18/11/2023 : grande journée travaux pour pose d'un grillage derrière la butte de fond, nettoyage des murs, étanchéité du toit ainsi que la réparation des dégâts de la tempête du début du mois.
  • 01/2024 : échec de l'étanchéité du toit. Il y a de nombreuses fuites après les fortes pluies. Compte tenu de l'impossibilité de réparer le toit toujours couvert d'eau, il a été posé 2 bâches sur la toiture afin de limiter les fuites en attendant de reprendre l'étanchéité.
  • 16/02/2024 : Construction d'un mur en parpaings pour masquer le passage entre le 50 et 100m et éviter la visibilité des tireurs allant aux cibles du 100m depuis les tables de tir du 50m.  Le mur est en parpaings pleins de 10cm de 80 à 180 cm de hauteur.
  • 22/03/2024 : remplacement de la porte grillagée à côté des WC par des dalles béton, fermant l'accès au 100m. Ces dalles étaient enterrées devant le club house et un bon nettoyage serait nécessaire !
    Il reste un passage entre le 50m et le 100m, derrière le mur de parpaings avec une porte grillagée.



Voir toutes les photos

Historique du club house

19/06/2022

Historique du club house

Le lien ci-dessous vous donnera accès aux photos de cette histoire du club house :

Les premières photos montrent l'état des algécos, début 2019, où ils étaient stockés à St Jean d'Illac.
Vient ensuite en mai 2019 la préparation du terrain et la mise en place des plots où seront posés les algécos.

Puis, la livraison et l'installation des algécos avec des cloisons dans tous les sens.

Il a fallu tirer le mobil home qui était resté en place. Il a ensuite été enlevé par un énorme camion.

La phase d'aménagement a pu alors commencer en juin 2019 : réorganisation des cloisons, pose de 2 fenêtres, pose d'éclairages et du tableau électrique, et raccordements électriques.

Mauvaise surprise : à beaucoup d'endroits le plancher était pourri et il a fallu le remplacer après avoir décollé le lino très solide et très bien collé puis boucher les espaces entre les différents modules.

L'électricité n'était pas encore raccordée au réseau mais nous avons pu inaugurer notre nouveau club house pour le repas du concours Fun du 27 octobre 2019 avec 38 personnes. L'éclairage était alors fourni par notre groupe électrogène.

Vient ensuite le raccordement au réseau électrique : creusement de la tranchée en travers du parking par les services techniques de la Mairie. Tranchée qui s'est rapidement remplie d'eau avec des pluies continues !
Il a fallu pomper pour pouvoir tirer les câbles sur 250m depuis le compteur qui est à l'entrée de la déchetterie. Un grand merci à la Municipalité pour nous avoir réalisé ces travaux.
Il restait quelques obstacles administratifs :  obtenir le consuel pour pouvoir ouvrir le compteur et un contrat avec EDF.

Enfin le 3 mars 2020, nous avions l'électricité raccordée au réseau.

Entre temps, nous avions progressé sur l'aménagement avec l'installation d'étagères permettant le rangement des chaises, la pose de 2 radiateurs et du bar.

Avec le don d'un réfrigérateur, de 2 canapés, de quelques tabourets de bar et d'une table basse, le club house était opérationnel. Juste avant la crise du covid !



Voir l'album photo de l'histoire du club house



Journée travaux du 14/05/2022

15/05/2022

Journée travaux du 14/05/2022

24 courageux sont venus tavailler en ce samedi du mois de mai.
Nous avons pu remonter les buttes du 25 et du 50m, remplacer les madriers qui étaient pourris ou criblés d'impact. Nous avons également réhaussé la butte avant du 25m avec une rangée de pneus remplis de terre. Nous avons modifié la butte avant du 50m en bouchant la partie centrale et en la réhaussant également avec une rangée de pneus. L'accès aux cibles se fait maitenant du côté gauche de cette butte avant.

Pour terminé, nous avons partagé un casse croute saucisses grillades.

Merci à tous et en particulier à Julien qui nous a appoté les pneus et Jean-Noêl qui est venu avec son camion et sa mini-pelle qui ont été bien utiles.



Voir les photos de cette journée



Journée travaux du 26/06/2021

27/06/2021

Journée travaux du 26/06/2021

Une camionnette, des remorques, des brouettes, des pelles et des courageux !



Voir les photos de cette journée
